新增新能源碲化镉光伏发电项目

2019年7月1日,北京雁栖湖生态发展示范区管理委员会市政处召开探讨对“下辛庄路口厕所”新增新能源碲化镉光伏发电项目。会议中秉持生态环保、科技创新的理念一致通过该项目的建设,为“生态发展”添砖加瓦。

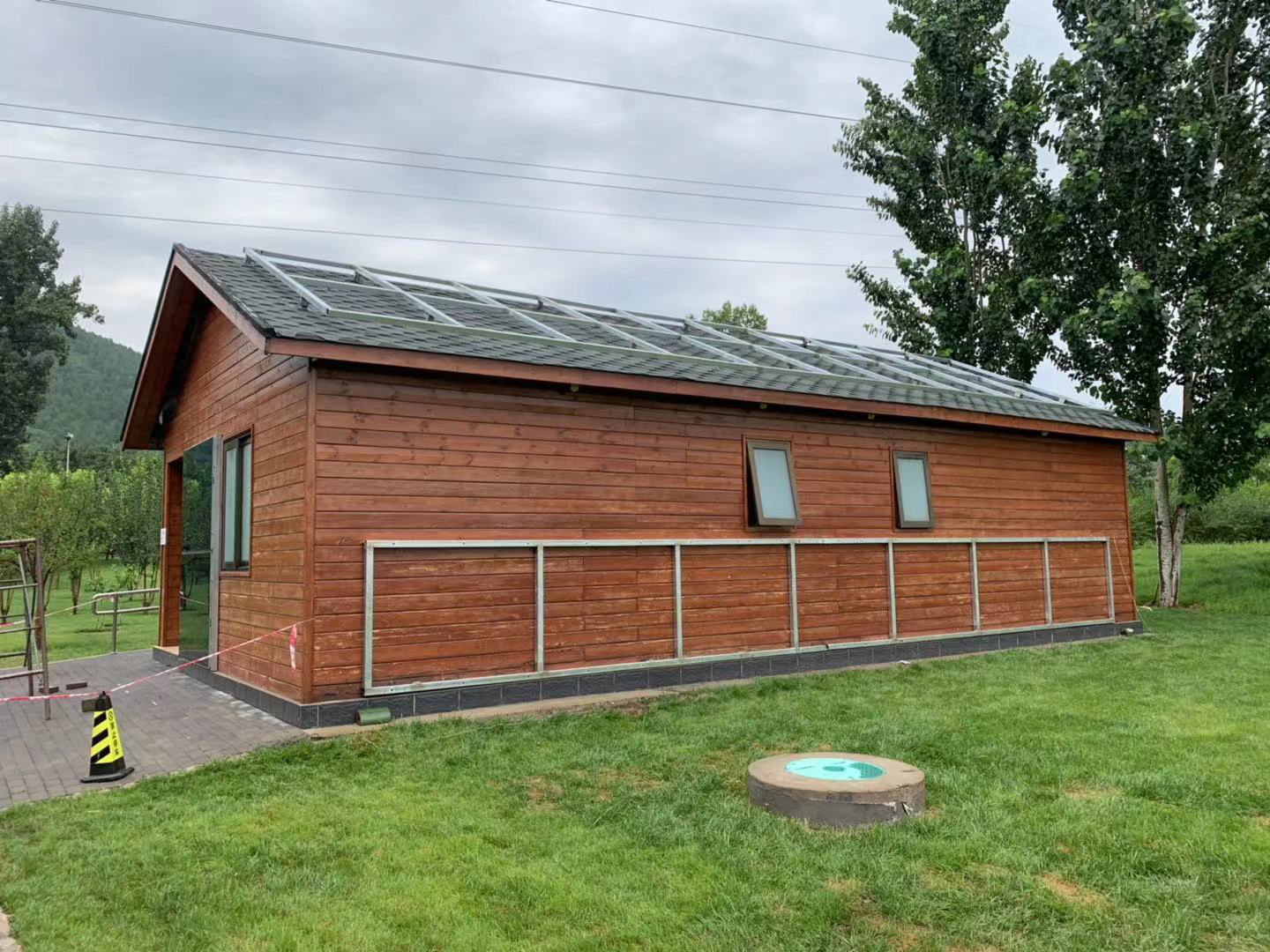

%e5%9b%be%e7%89%871

7月5日北京栖湖物业管理有限公司确认承接此项目,接到通知后公司总经理彭兴启主持召开,副总经理付瑞来、工程部经理杜建国、环境管护部经理刘万阳、电工班负责人彭明杰参会。会议针对此项目讨论决定,为锻炼公司队伍建设,熟悉掌握当前新材料、新技术的施工工艺及方法,所有施工任务由我方施工,首选优质厂家以厂家技术员驻场指导的方式组织施工。

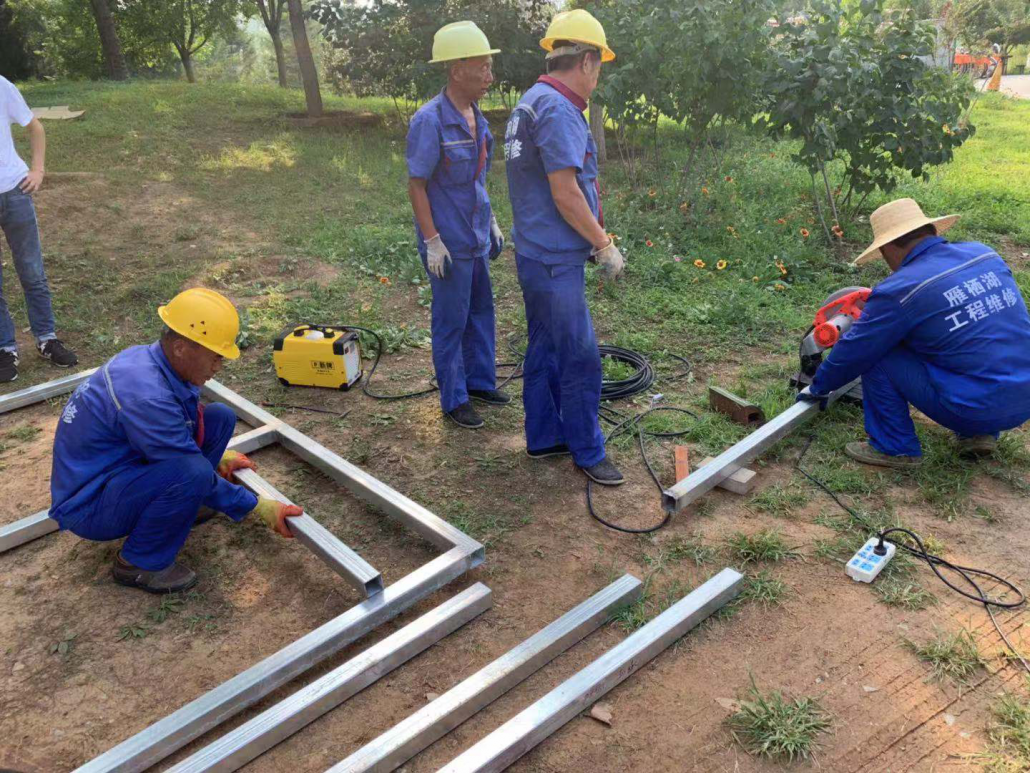

%e5%9b%be%e7%89%872

碲化镉光伏发电厂家经过10天的材料准备阶段,7月15日供应主材进场,厂家技术负责人现场指导,由电工班组与工程部施工队伍配合焊接碲化镉承重支架,在炎热的酷暑中焊花在阳光下飞溅,汗水在背颊上滚流。

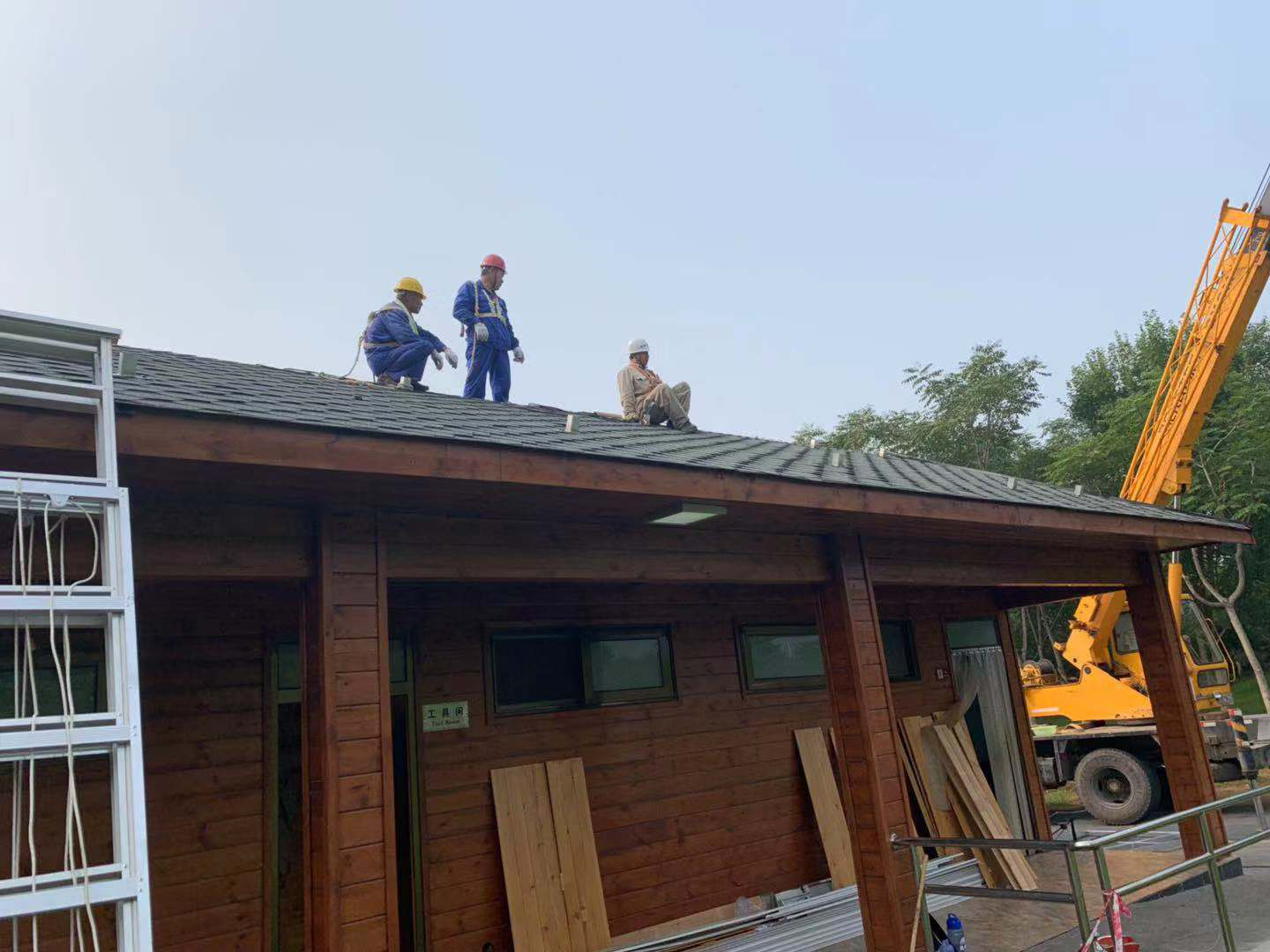

%e5%9b%be%e7%89%873

准备阶段完成后,7月24日开始吊装碲化镉承重钢架,工程部在施工前针对和吊装和高处作业编制了专项施工方案、安全应急预案、安全技术交底等,并对作业人员进行施工前培训。作业前检查施工人员安全作业配备,保障防暑降温物品。

%e5%9b%be%e7%89%874

施工中当时正迎来每年炎热的酷暑天气,头顶着似火骄阳行进在灼人的热浪中,在高温“烤”验下的劳动者,用辛勤的汗水保证主体结构钢架施工完成。(撰稿人:杜建国)
